T・K様邸新築工事

カテゴリー|すべて

T・K様邸新築工事

物件データ

建築場所富士吉田市中曽根
家族構成夫婦 子供2人
コンセプト玄関から階段へ吹き抜ける居心地の良い家

建築中レポート

1. 2010年08月04日

地鎮祭を執り行いました

2. 2010年08月06日

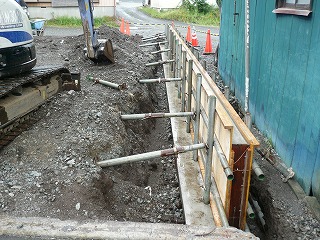

建築に先立ち、敷地北側の土留め境界壁を造っています

3. 2010年08月19日

地盤調査を行いました

速報値では堅くて良好そうです♪

4. 2010年08月27日

床掘りを始めました

5. 2010年08月28日

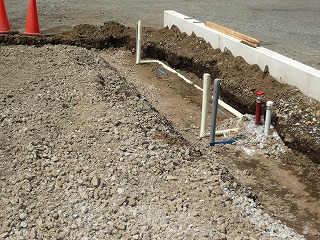

給排水の先行配管をしました

6. 2010年08月30日

捨てコンクリートを打設しました

7. 2010年09月01日

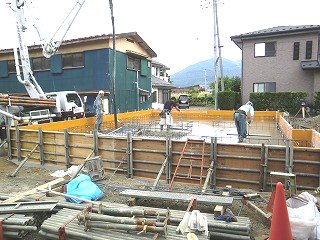

墨出しをして型枠を組んでいきます

8. 2010年09月03日

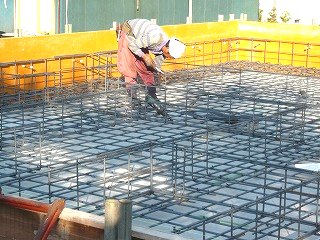

鉄筋を組んでいます

9. 2010年09月04日

鉄筋の配筋検査がありました

もちろん合格です♪

10. 2010年09月06日

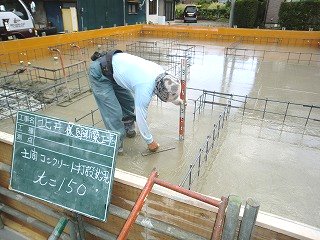

ベースコンクリート打設状況

11. 2010年09月06日

土間を左官屋さんが均しています

12. 2010年09月07日

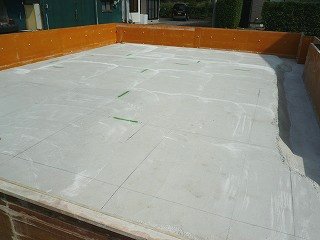

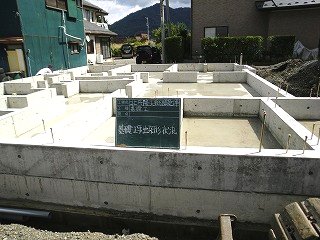

ベースコンクリートを打設しました

13. 2010年09月11日

立上り部の型枠が組まれて、コンクリートを打設します

14. 2010年09月18日

型枠が外されました、キレイな仕上がりです♪

15. 2010年09月28日

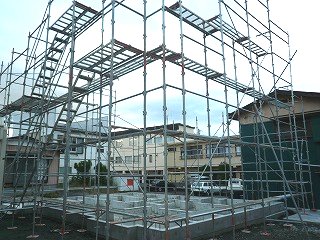

先行足場が組まれました

16. 2010年09月29日

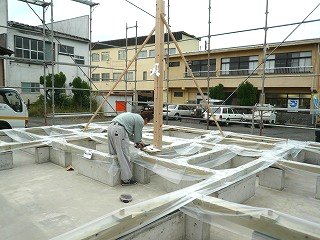

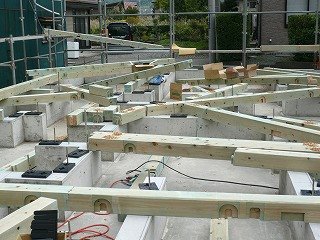

土台を廻しています

山梨県産材の桧の土台

ホウ素系防蟻防腐剤で処理してあります

17. 2010年09月29日

日が良かったので、竜柱を建てました♪

18. 2010年10月02日

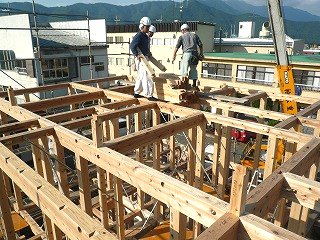

朝からレッカーで建て方をしました

19. 2010年10月06日

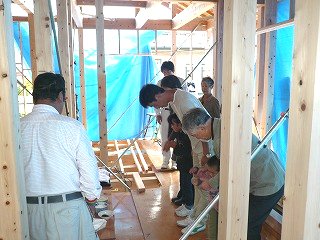

上棟式を執り行いました♪

皆さんご協力有難うございました

20. 2010年10月08日

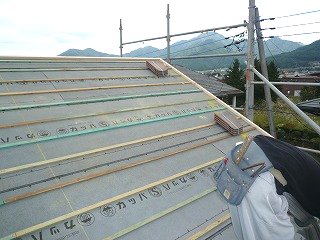

野地板の上に横桟を打って、引掛け桟瓦葺で葺いていきます

21. 2010年10月08日

今回は外部に構造用耐力面材(ケナボードS)を張っています

22. 2010年10月13日

県産ラベリング材利用事業のラベリングシール

23. 2010年10月14日

内部の様子

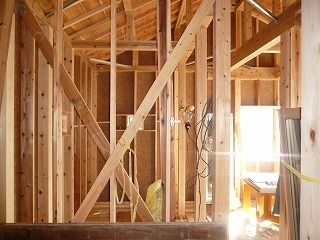

筋交を入れています

24. 2010年10月16日

2階の様子

25. 2010年10月18日

葺きあがった瓦屋根

ブラウン系の落ち着いた雰囲気です

26. 2010年10月20日

住宅保証機構の中間検査がありました

もちろん合格です♪

27. 2010年10月22日

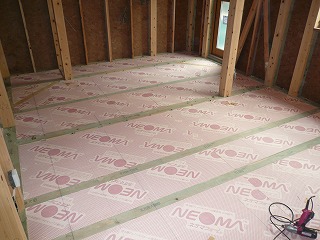

断熱用に床下に貼られたネオマフォーム

今回はガスによる床暖房を行います

28. 2010年10月28日

小屋裏に現場発泡用の通気スぺーサーを取り付けました

29. 2010年11月01日

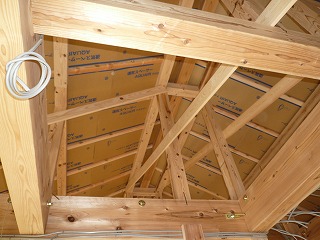

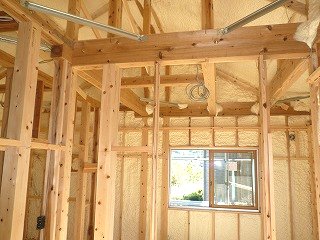

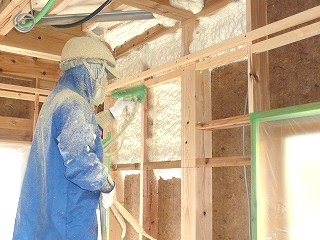

今回は屋根と外壁に現場発泡ウレタンを吹き付けました

30. 2010年11月02日

吹き上がりはこんな感じです!

31. 2010年11月08日

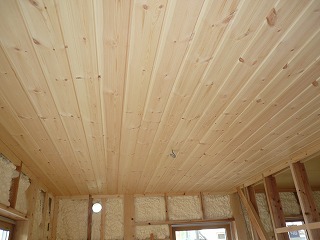

2階の天井に無垢板が貼られました

32. 2010年11月11日

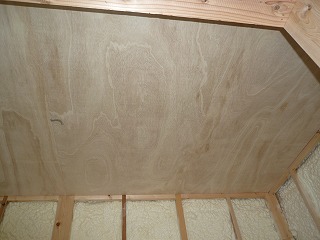

クローゼットや物入れの天井

調質性に優れた桐の板を貼っていきます

33. 2010年11月24日

作業の様子

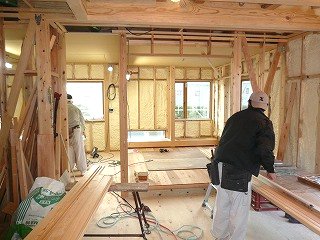

34. 2010年11月27日

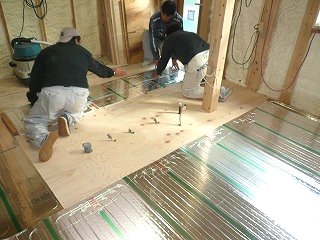

お客様も参加して、ガスの床暖房のパネルを敷いて配管しています

35. 2010年12月04日

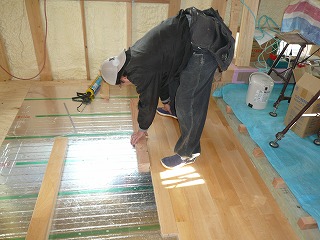

床暖房の上にメイプルの床板を貼っています

36. 2010年12月15日

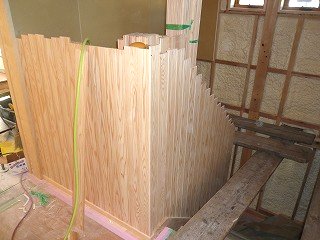

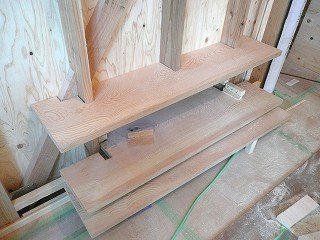

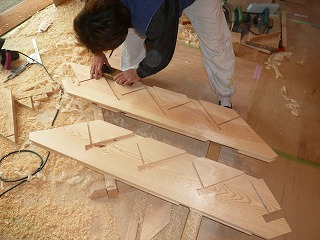

階段の方板を加工しています

この溝に踏板が入ります

37. 2010年12月26日

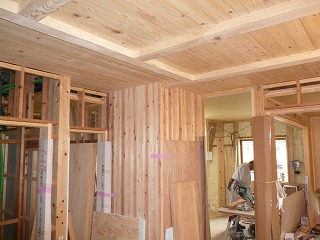

リビングの板張り天井と壁

38. 2011年01月05日

階段手摺に板を張りました

キレイですね!

39. 2011年01月05日

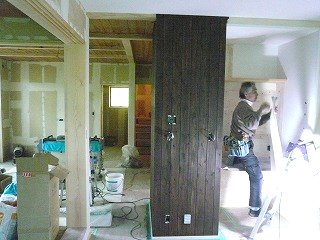

壁に納まったAVカウンター

40. 2011年01月12日

サッシの木枠に自然塗料を塗っています

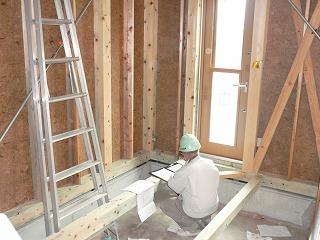

41. 2011年01月14日

玄関にタイルが貼られています

300角のイタリア製タイル

42. 2011年01月14日

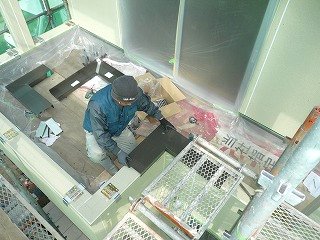

バルコニーの笠木を取付けています

43. 2011年01月14日

石膏ボードのジョイントにパテを詰めています

44. 2011年01月17日

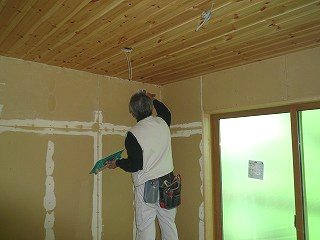

ダイニングに漆喰の下地材を貼っています

45. 2011年01月21日

左官屋さんがリビングに漆喰を塗っています

46. 2011年01月21日

足場や養生が外されて外観お披露目

外壁の色もイメージ通り♪

47. 2011年01月24日

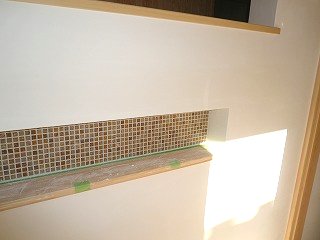

ニッチに天然石が貼られました

キレイですね♪

48. 2011年01月26日

床の養生が外されました

49. 2011年01月27日

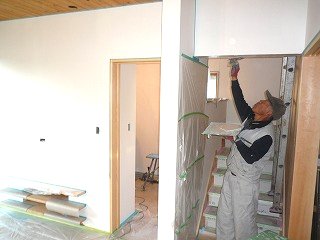

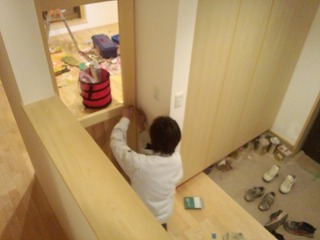

建具屋さんに作って貰った建具を取付けています
